济阳区中航线迁改圆满告捷

        本报讯 1月9日21时49分,中航线迁改割接送电圆满成功,这是济阳区国网电力在2020年三九冒雪送给济阳人民的一份新年厚礼,也是济阳区国网电力与济南国网电力、机场集团、济北开发区、回河街道等精诚团结顽强拼搏的一个硕果。

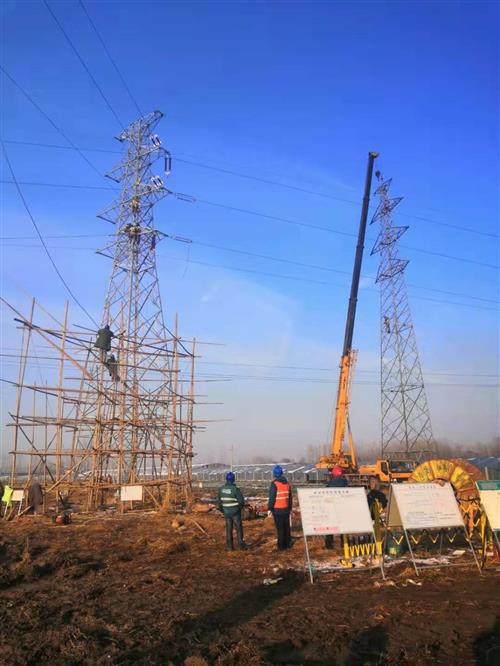

        随着万科、怡亚通等重点项目的签约落地,原中航线斜跨济北智造城,影响项目用地规划与建设。区领导科学谋划,积极协调与机场集团达成共识,筹巨资实施迁改。迁改工作于2019年3月全面启动,济阳区国网电力选调强将精兵、回河街道鼎力协助,8月完成架线,因国庆七十周年大庆等延迟停电割接。经多方共同努力,密切配合,于2020年1月9日送电成功,在2020年1月10日春运开始前顺利完工。
        据了解,中航线迁改路线总长度7公里,迁改方案前后修改4次,涉及回河街道7个村,同时还要与水利局、公路局对接水系和道路规划,不管是协调难度还是建设难度都较大。济阳区国网电力、济北开发区与山东机场集团密切合作,克服种种不利因素推动迁改工作圆满完成,为扩大用地空间、加快项目建设创造了有利条件,成为我区大力优化营商环境、推进高质量发展的新亮点。(何晓艳)
